Einstieg in den Fugenverguss
Tauchen Sie ein in die Welt des Fugenvergusses und entdecken Sie die zahlreichen Facetten dieser Technik. Erfahren Sie, wie Sie durch gezielten Personaleinsatz und intelligente Maschinenvarianten Ihren Trupp nicht nur effizient gestalten, sondern perfekt auf die Stärken Ihrer Mitarbeiter abstimmen können.
Varianten
Zusätzliche Maschinen
Personal
Fragen

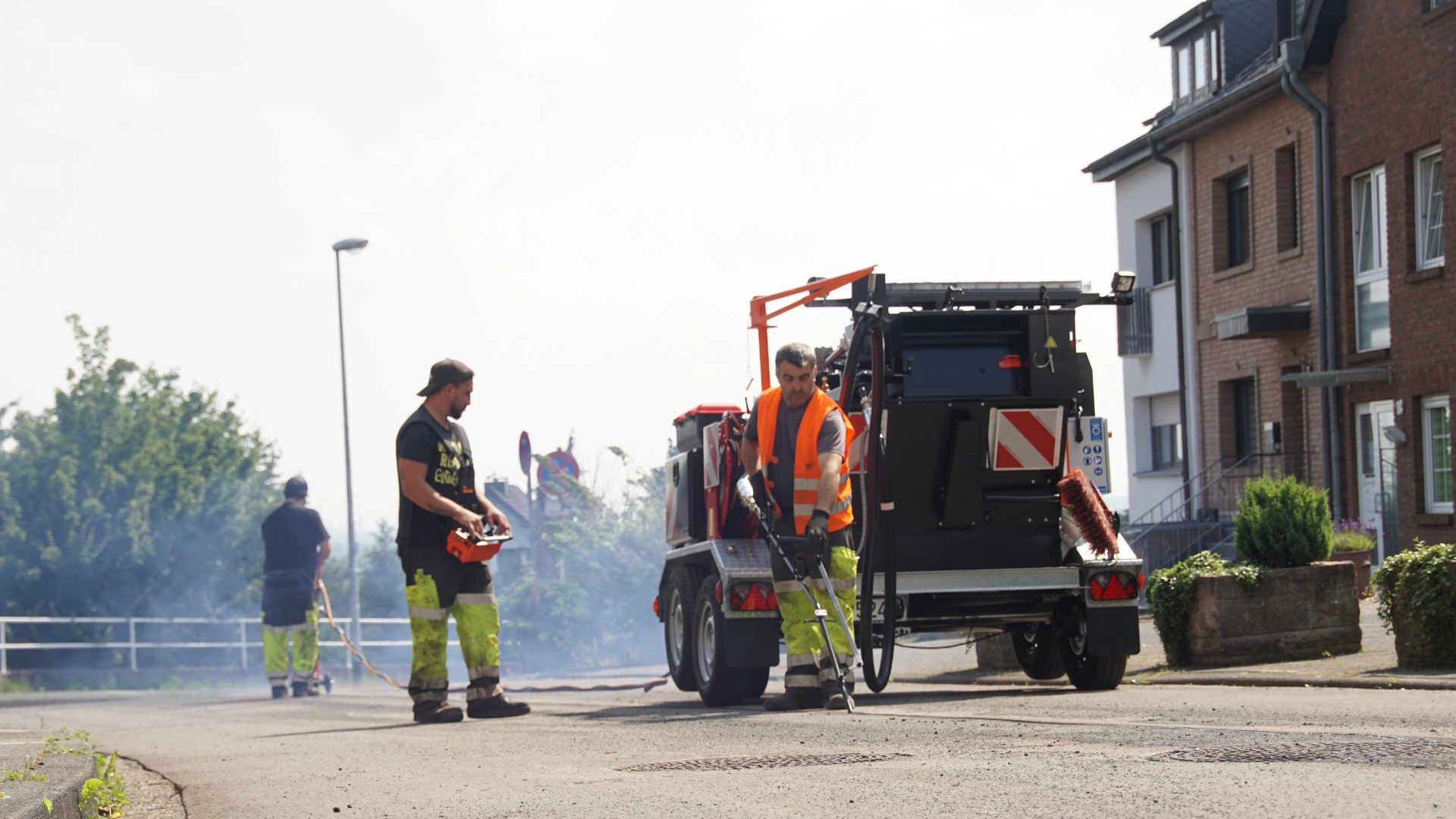

Übersicht Varianten
Hinweis
Die Auswahl der passenden Variante richtet sich nach Baustellengröße, Teamstärke und gewünschter Tagesleistung. Alle Systeme sind darauf ausgelegt, Ihnen einen sicheren, effizienten und qualitativ hochwertigen Fugenverguss zu ermöglichen.

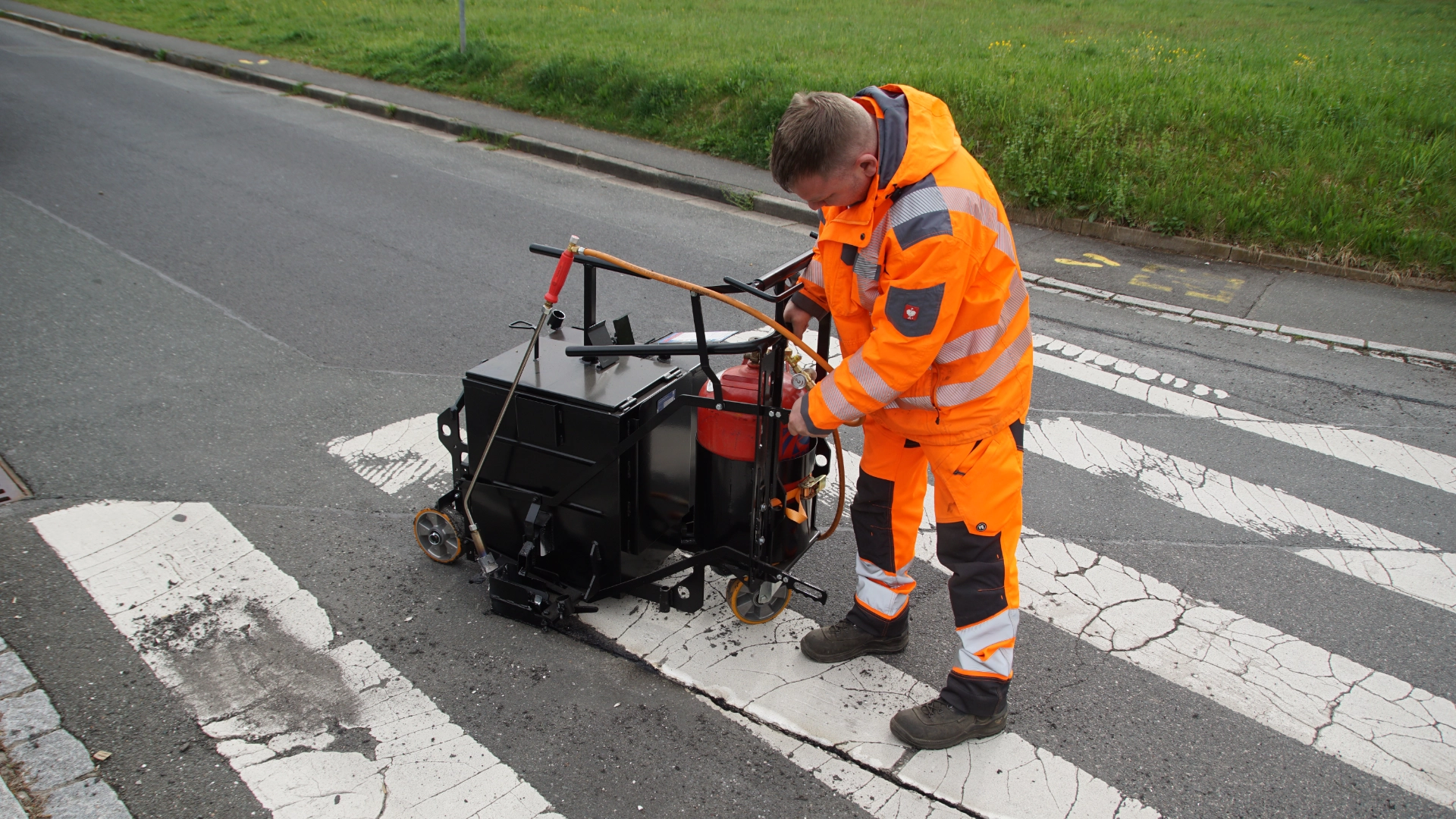

Nur mit Vergießen ist es nicht getan
Nur das Vergießen reicht nicht aus, um eine Fuge fachgerecht herzustellen. Sie müssen die Fuge zunächst herstellen, anschließend sorgfältig vorbereiten (zum Beispiel durch Reinigen und Trocknen) und nach dem Vergießen das Abstreuen durchführen. Erst durch diese aufeinander abgestimmten Arbeitsschritte erzielen Sie ein dauerhaftes und qualitativ hochwertiges Ergebnis.

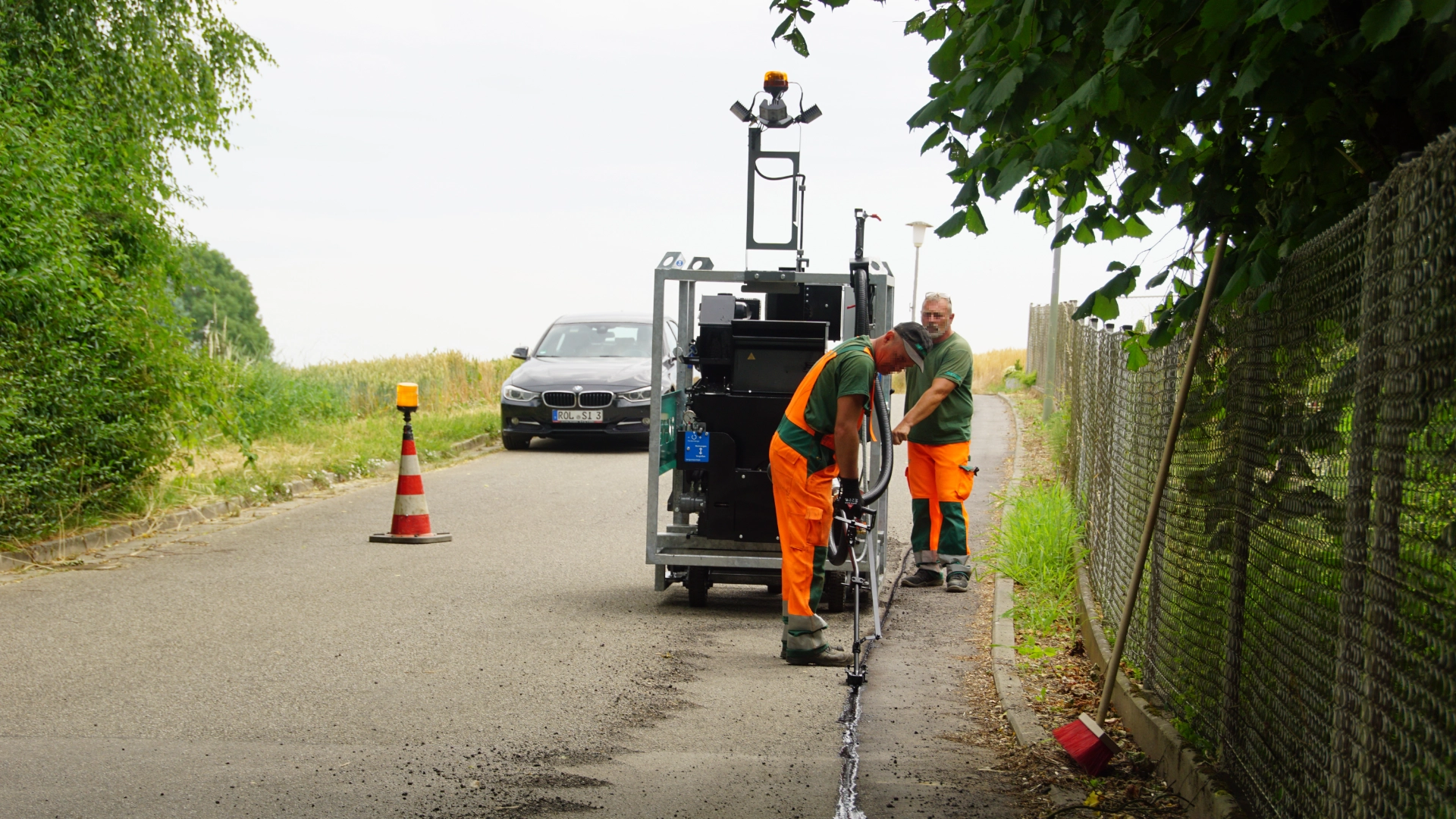

Die richtige Teamstärke
Empfohlener Ablauf:

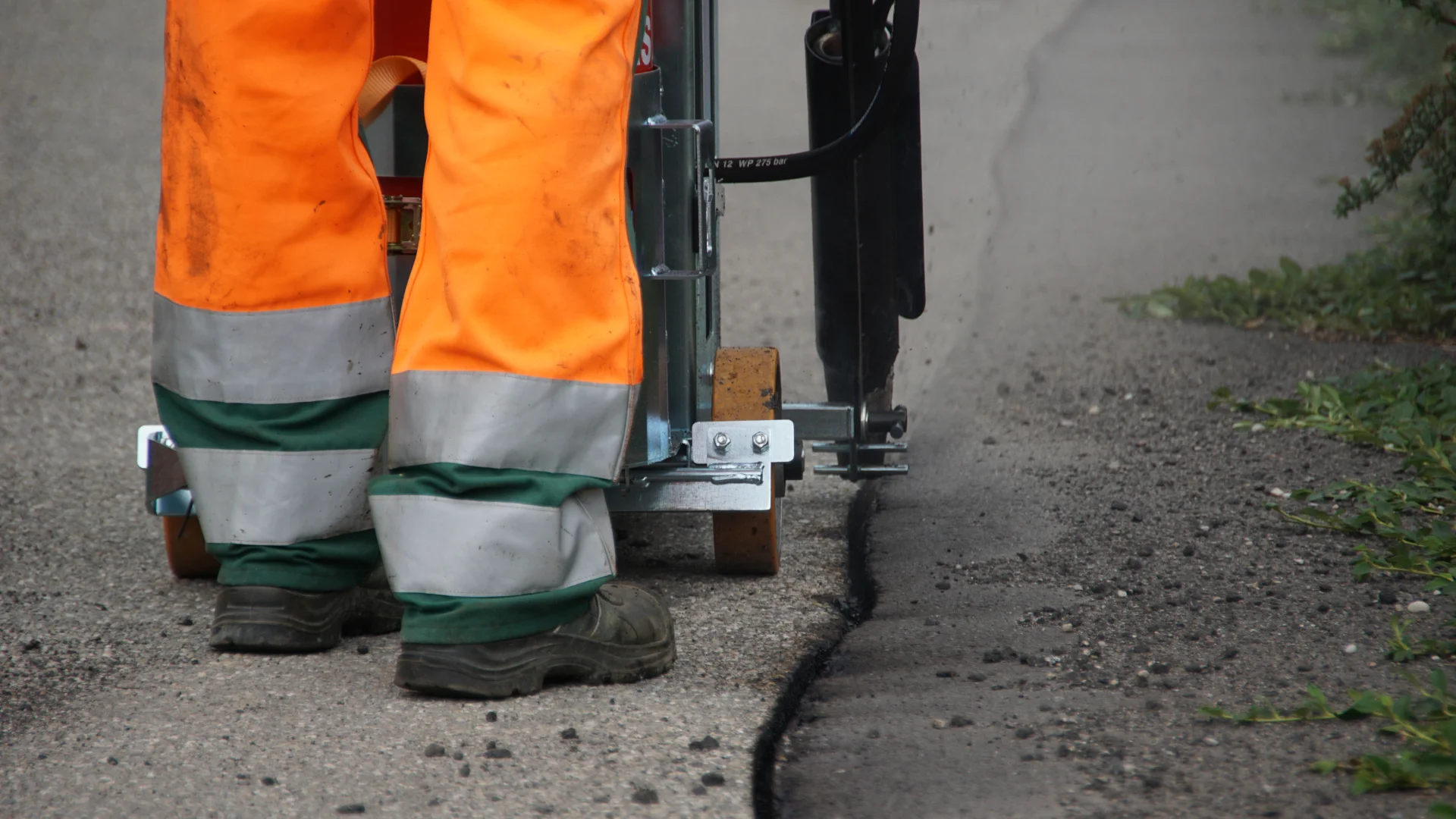

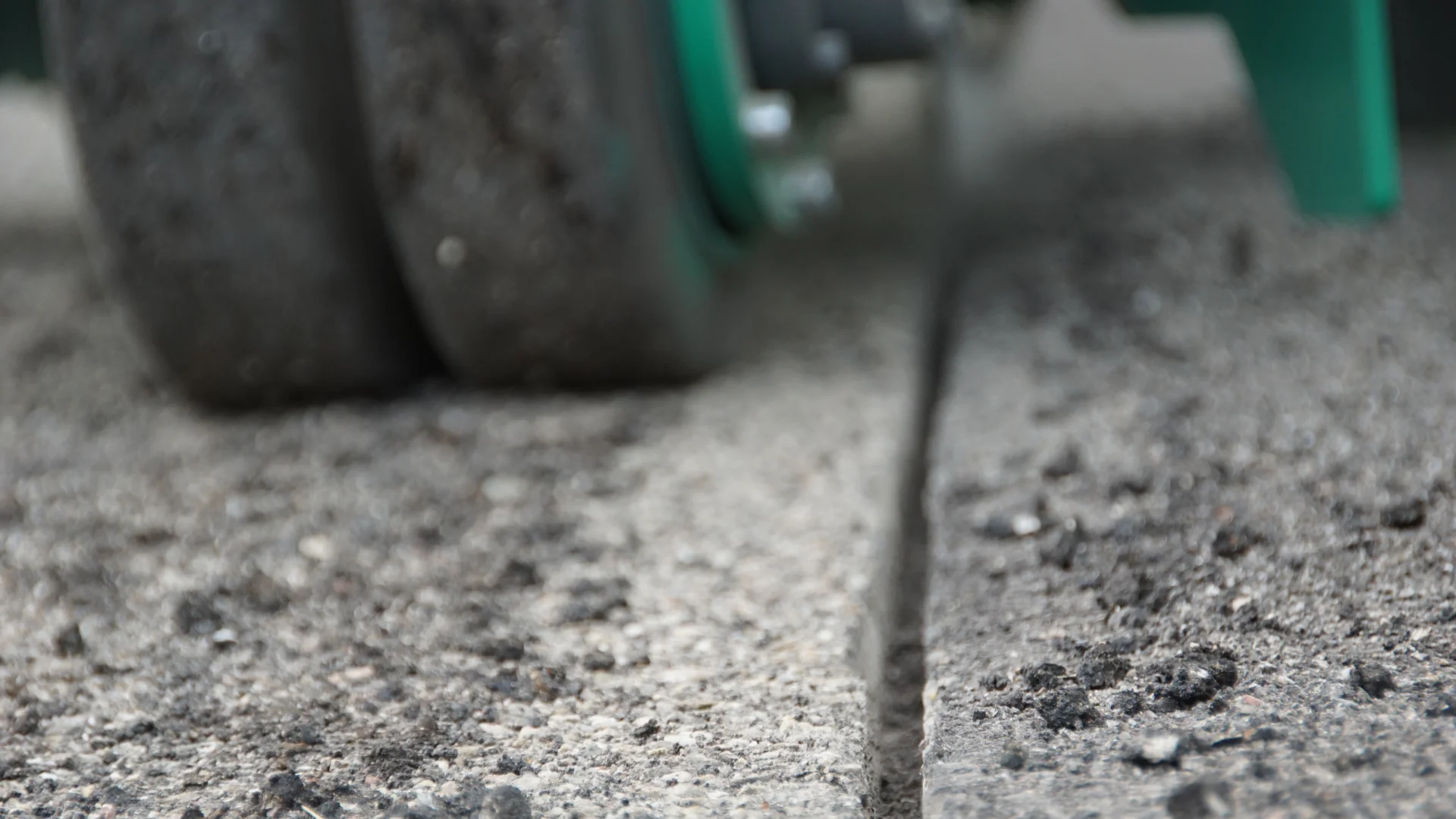

Mitarbeiter 1 beginnt mit der Herstellung der Fuge mittels eines Fugenschneider bzw. Fräse. Im Anschluss folgt Mitarbeiter 2 und bereitet die Fuge mit heißer Pressluft vor. Parallel dazu wird zu Arbeitsbeginn der Vergusskocher aktiviert, viele Modelle regeln im Hintergrund die Temperatur und sind somit einsatzfähig, sobald die Fräs- und Vorbereitungsarbeiten abgeschlossen sind. Dann erfolgt der Verguss der Fuge durch beide Mitarbeiter gemeinsam.
Vorteile:
• Effizienter Personaleinsatz
• Beide Mitarbeiter sind mit dem gesamten Prozess und allen Maschinen vertraut
Nachteile:
• Bei Ausfall eines Mitarbeiters ist der Ablauf nicht durchführbar
• Die Tagesleistung ist im Vergleich zu größeren Teams begrenzt
Empfohlener Ablauf:
Mitarbeiter 1 beginnt mit der Herstellung der Fuge mittels eines Fugenschneiders oder einer Fräse. Direkt im Anschluss bereitet Mitarbeiter 2 die Fuge mit heißer Pressluft vor. Parallel dazu übernimmt Mitarbeiter 3 die Vorbereitung des Vergusskochers für den Fugenverguss und unterstützt bei Bedarf auch die Fugenvorbereitung.
Sobald die Fräs- und Vorbereitungsarbeiten abgeschlossen sind, führen Mitarbeiter 1 und 2 gemeinsam den Verguss durch. Mitarbeiter 3 übernimmt anschließend das Abstreuen der Fuge – ohne Unterbrechung des Arbeitsflusses.
Vorteile:
• Durchgängiges Arbeiten ohne Unterbrechung beim Abstreuen
• Mitarbeiter 3 fungiert als Springer und sorgt für einen reibungslosen Ablauf sowie technische Unterstützung
• Höhere Tagesleistung im Vergleich zur Zwei-Mann-Variante
• Ausfälle einzelner Mitarbeiter können besser kompensiert werden
Nachteile:
• Arbeiten in einem durchgehenden Zug sind nicht möglich (z. B. bei längeren Fugenabschnitten)
Empfohlener Ablauf:
Mitarbeiter 1 beginnt mit der Herstellung der Fuge mittels einer Fräse bzw. einem Fugenschneider. Unmittelbar danach übernimmt Mitarbeiter 2 die Reinigung und Vorbereitung der Fuge mit heißer Pressluft. Parallel dazu kümmern sich Mitarbeiter 3 und 4 um die Vorbereitung des Vergusskochers, sodass dieser rechtzeitig einsatzbereit ist.
Sobald ein zeitlicher Vorsprung gegenüber den Fräs- und Reinigungsarbeiten entstanden ist, beginnt das Team mit dem Fugenverguss. Durch diese strukturierte Vorgehensweise arbeiten zwei Zweier-Teams effektiv nebeneinander, was eine besonders hohe Tagesleistung ermöglicht und den gesamten Ablauf deutlich beschleunigt.
Vorteile:
• Höchste Tagesleistung durch optimierte Abläufe
• Hohe Flexibilität im Team
• Geringe Ausfallrisiken bei Krankheitsfällen
• Spezialisierung der Mitarbeiter ermöglicht hohe Qualität und Effizienz
Nachteile:
• Erhöhter Personaleinsatz
• Mehr Verwaltungs- und Koordinationsaufwand
• Spezialisierung kann zu geringerer Prozesskenntnis einzelner Mitarbeiter führen
Welche Fragen sollten Sie sich stellen
Überlegen Sie, welches Arbeitspensum Sie pro Tag erreichen möchten. Die gewünschte Tagesleistung beeinflusst die Auswahl der Technik, die Teamgröße und die Organisation Ihrer Baustelle.
Die Anzahl Ihrer verfügbaren Mitarbeiter bestimmt, wie Sie die Aufgaben aufteilen und welche Arbeitsweise für Ihre Projekte sinnvoll ist. Es lohnt sich, den Personaleinsatz frühzeitig zu planen.
Ein klar strukturierter Ablauf hilft, Zeitverluste und Engpässe zu vermeiden. Machen Sie sich Gedanken darüber, wie die einzelnen Arbeitsschritte optimal aufeinander abgestimmt werden können.
Die Wahl des Transportmittels beeinflusst, wie flexibel und effizient Sie auf der Baustelle arbeiten können. Prüfen Sie, welche Fahrzeuge und Anhänger Ihnen zur Verfügung stehen und wie diese den Ablauf unterstützen.
